北美自建房屋全攻略:从规划到入住的每一步
导语:梦想家园,亲手打造
厌倦了高昂的房价和有限的选择?在北美,自建房屋正成为越来越多人的选择。本文将基于一个在加拿大温哥华(Vancouver, Canada)的真实案例,为您详细解析自建房屋的完整流程、成本构成及实用经验,助您避开常见陷阱,高效实现梦想家园。
尽管案例发生在2007年,且货币单位为加拿大元(CAD),但其流程和相对成本比例仍具参考价值。我们将结合最新的市场数据,为您提供更全面的视角。
一、自建房屋概况与前期准备
自建房屋是一项复杂而回报丰厚的工程。在北美,整个过程通常需要1.5到2年,包括前期规划和实际施工。
•
案例房屋概况(2007年温哥华):

前期准备关键步骤:
•
1. 银行贷款经理: 根据财务状况选择贷款方式。
•
2. 测量师(Surveyor):

•
3. 设计师(Designer):
•
4. 建筑商(Builder):
前期准备费用(2007年):
•
测量费用: 1350加拿大元(CAD)。
•
设计师费用: 6120加拿大元(CAD)。
•
市政厅费用: 18,000加拿大元(CAD)(含水道、管线、挖路、许可证、可退押金3500加拿大元)。
•
2-5-10年房屋保障保费: 1350加拿大元(CAD)。
•
其他费用: 砍树许可、篱笆薄膜、临时电杆、临时用电许可、人工等共1760加拿大元(CAD)。
•
总计: 约28,580加拿大元(CAD)。
•
耗时: 8周。
二、推旧屋与地基工程
•

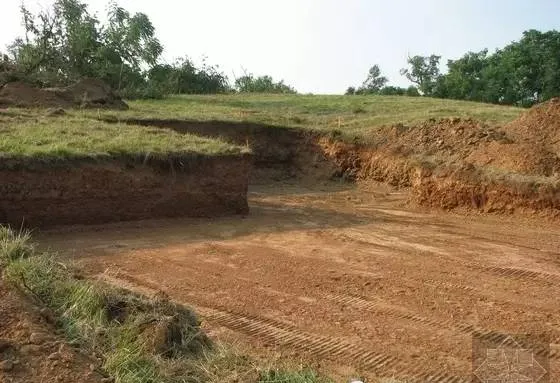

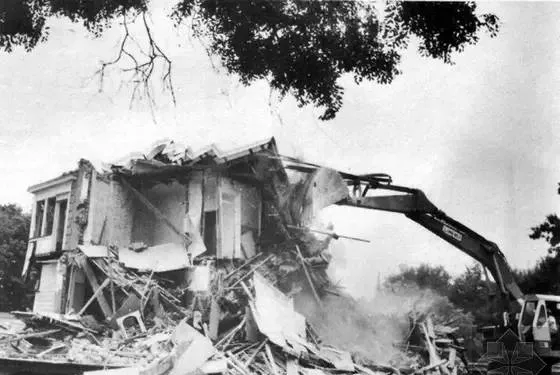

推旧屋与挖土:

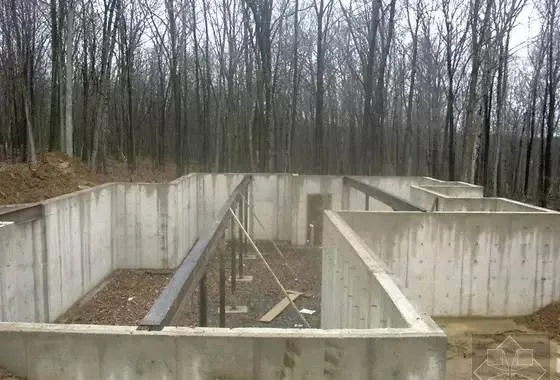

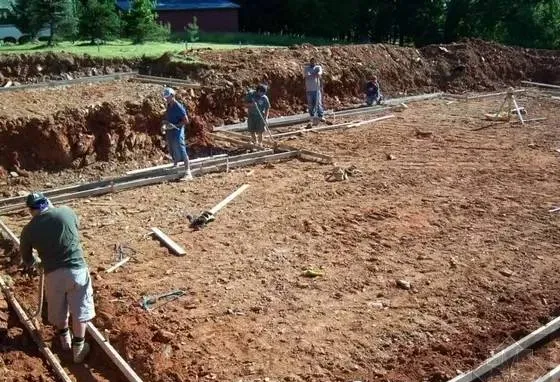

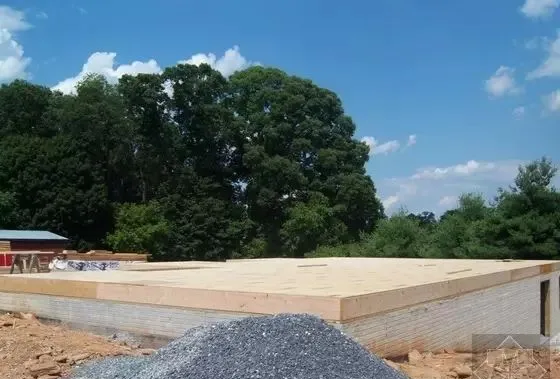

地基施工:
•

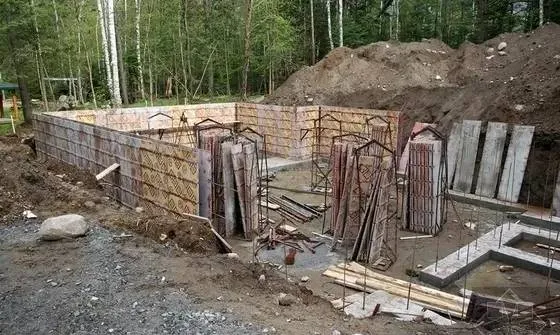

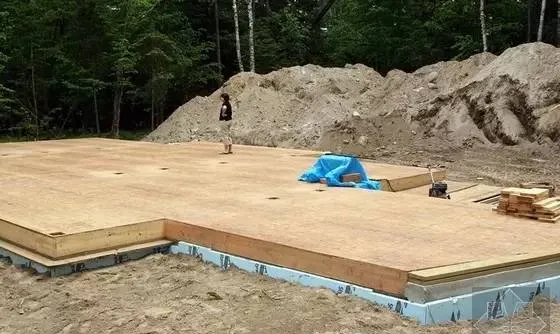

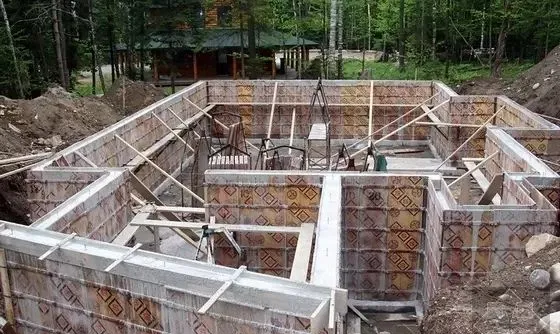

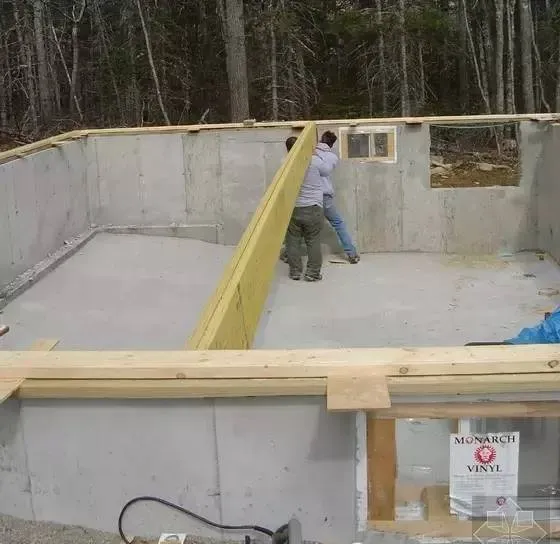

木模(Wood Formwork)搭建: 测量师界定地基位置后,搭建木模。木模板可重复使用,地基墙体通常为凸字型,底部宽大以利承重和稳定。
•
结构工程师检查: 木模完成后,结构工程师检查是否符合设计图纸,并申请市政府检查。
•

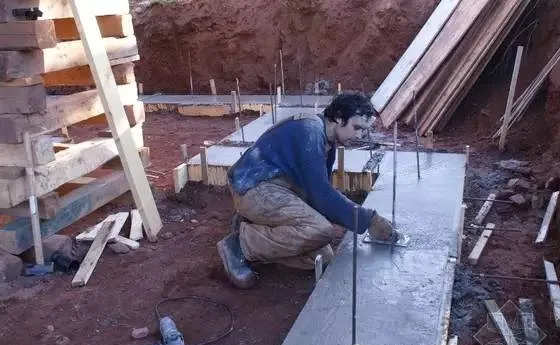

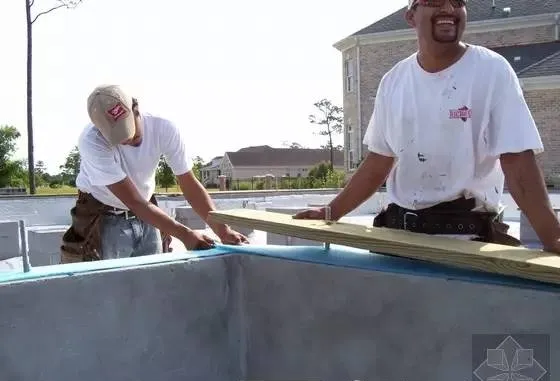

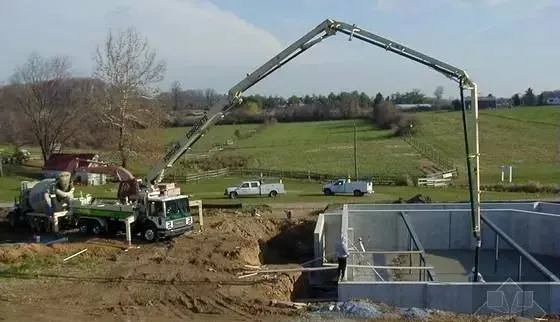

混凝土(Concrete)浇筑:
•

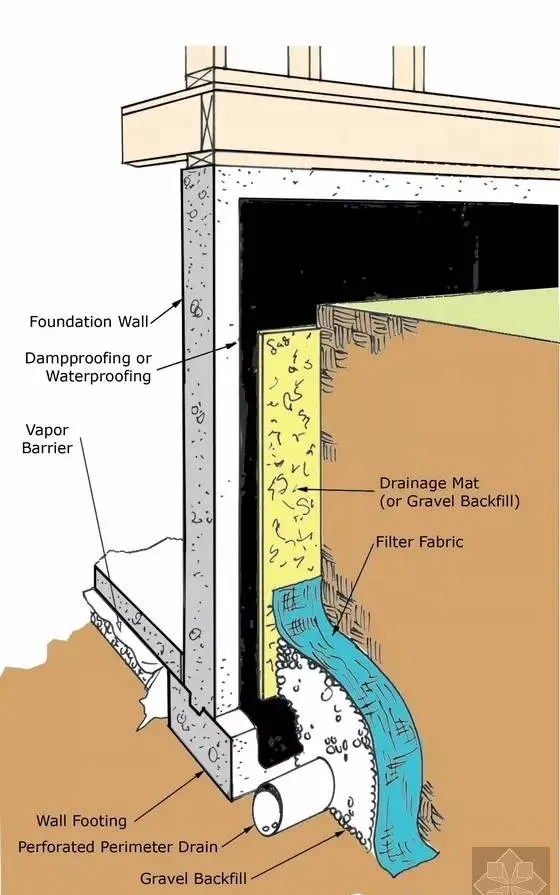

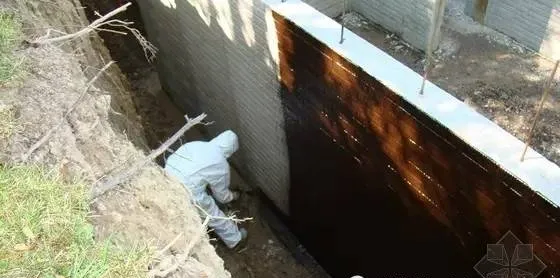

回填土前工作: 涂刷沥青(Asphalt),覆盖防水塑料片(Waterproof Plastic Sheeting),铺设四周雨水管(Rainwater Pipes)并连接下水道,预留墙体排水管道。这些工作需2-3天。
•
回填土: 等待一周后,将土全部回填。

费用与时间(2007年):
•
推屋挖土运垃圾: 8000加拿大元(CAD)(无油箱)。
•
房屋保险: 从普通出租屋保险(400加拿大元/年)更改为建筑保险(800加拿大元/年)。
•
测量师(第二部分): 600加拿大元(CAD)。
•
绑钢筋: 1000加拿大元(CAD)。
•
水泥: 7200加拿大元(CAD)。
•
租模板: 2000加拿大元(CAD)。
•
沥青、塑料板: 1500加拿大元(CAD)。
•
雨水管道铺设: 3500加拿大元(CAD)。
•
回填土: 2000加拿大元(CAD)。
•
总计: 约26,600加拿大元(CAD)。
•
耗时: 2周(推旧屋挖土)+ 4周(地基)= 6周。
三、木框架与屋顶施工
•

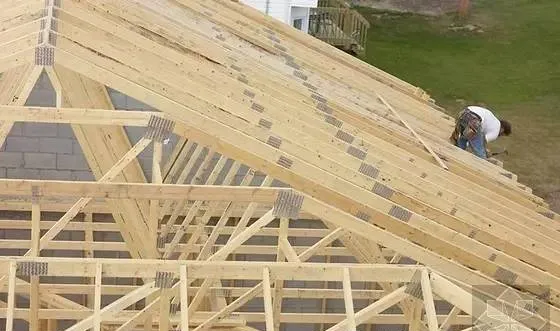

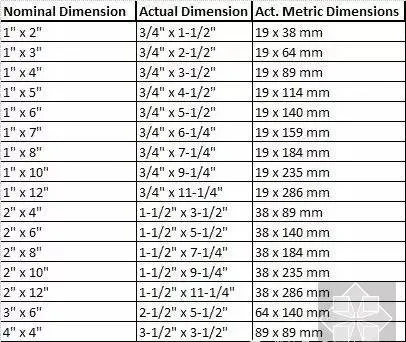

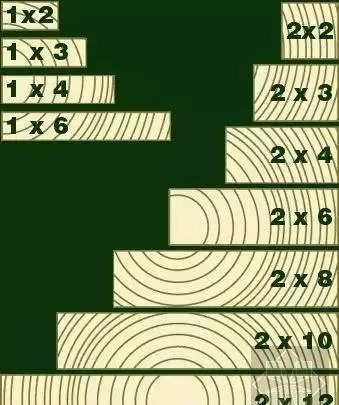

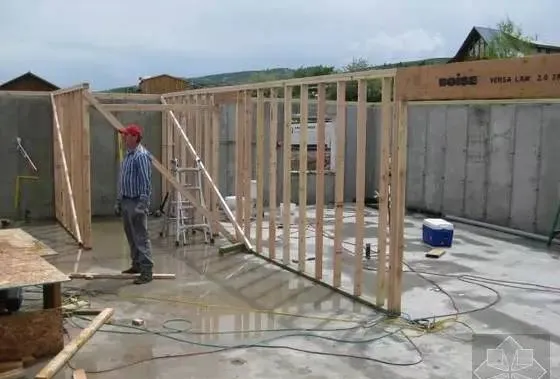

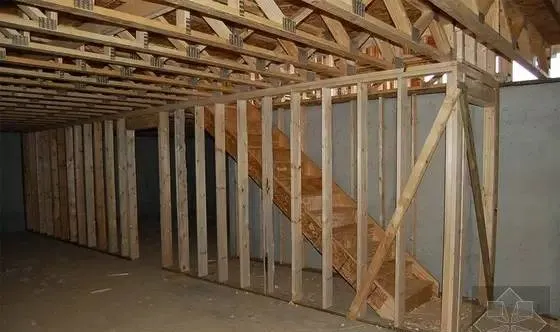

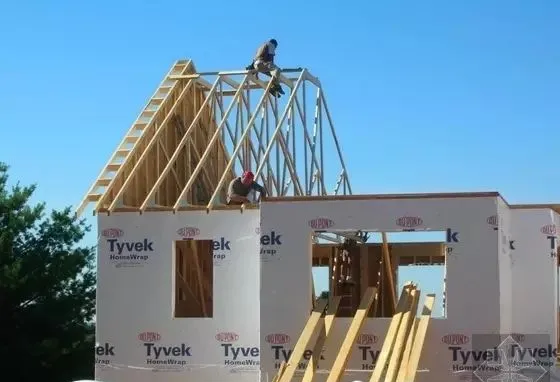

木框架(Wood Framing):

•

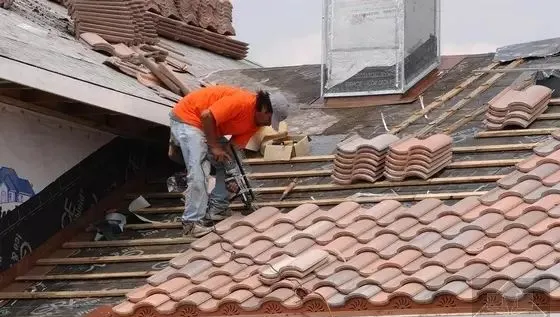

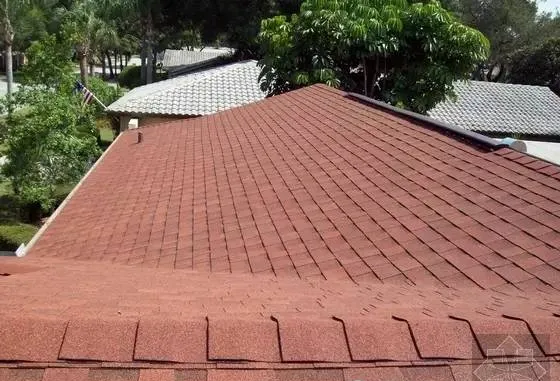

屋顶(Roofing):
•
车库(Garage)施工: 与房屋主体框架同步进行,包括水泥基础、框架和屋顶。
•
政府检查: 框架和屋顶完成后,需通过政府检查,核对用料尺寸、结构布局是否符合设计。

费用与时间(2007年):
•
木工公司人工(含地基模、车库): 29,500加拿大元(CAD)。
•

木料: 16,000加拿大元(CAD)。
•
屋顶人工材料: 6,000加拿大元(CAD)。
•
测量师(第三部分,车库定位): 250加拿大元(CAD)。
•
总计: 约51,750加拿大元(CAD)。
•
耗时: 3周。
四、管道、门窗与内部安装
•

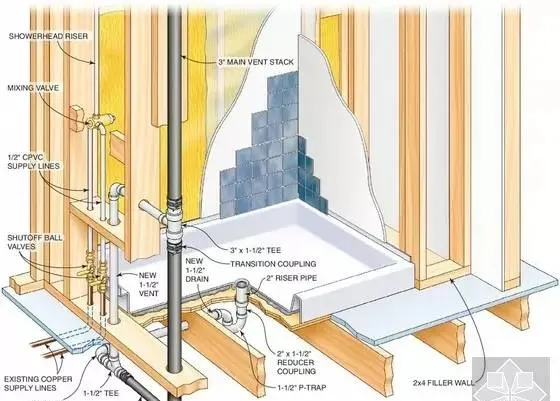

管道(Plumbing)排列:

•

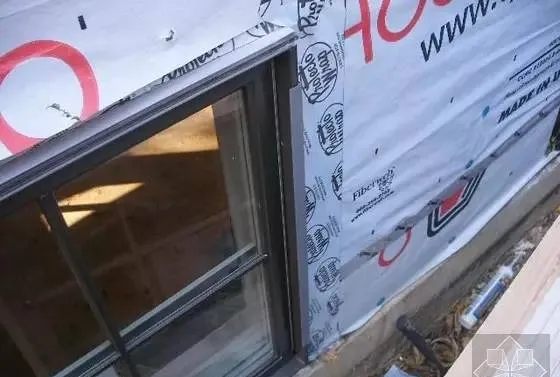

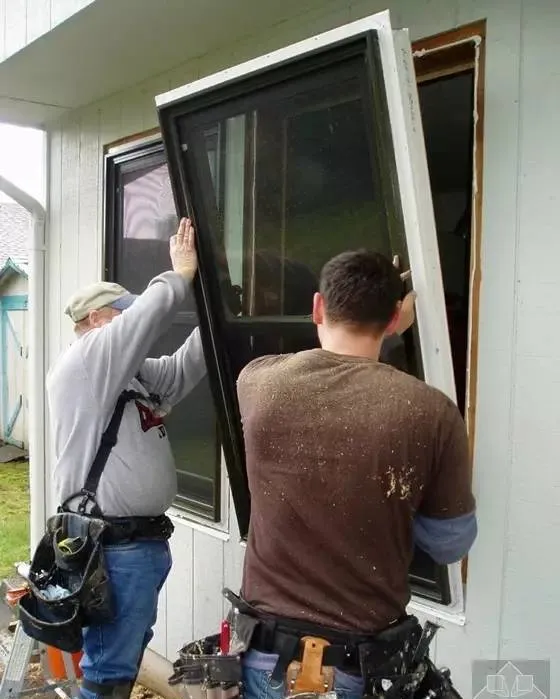

门窗(Doors and Windows)安装:

•
房屋内部安装:
